屋顶花园施工工艺



  结构层:现浇钢筋混凝土;

  找坡层:轻集料混凝土;

  保温层:XPS/HDPE排水板;

  找平层:水泥砂浆;

  防水层:DTM聚酯复合防水卷材/PVC/TPO/LOCA环保自粘防水卷材;

  隔离层:PE膜/聚酯无纺布;

  保护层:细石混凝土或1:3水泥砂浆;

  蓄排水层:蓄排水板;

  过滤层:土工格栅、土工布过滤;

  种植土层:按植被要求;

  植被层:植被。

  施工方法

  基层处理→找坡层→保温层铺设→找平层→防水卷材铺设→阻根层铺设→隔离层铺设→保护层施工→蓄排水板→土工格栅、土工布过滤层铺设→种植土→植被。

  施工要求

  种植屋面防护系统由11个构造层组成,每个构造层其施工要求也是不一样的。

  结构层

  采用现浇钢筋混凝土施工。

  找坡层

  采用轻集料混凝土等,坡度宜1%—2%。(如做结构找坡,可取消材料找坡层)。

  保温层

  施工要求同节能屋面防护系统。

  找平层

  抹水泥砂浆、平整、保湿,有利养护,不得有酥松、起沙和空鼓现象。

  防水层

  采用高分子防水卷材,施工要求同阻根层。

  阻根层

  ·施工工艺

  基层表面清理→定位弹线→节点部位加强处理→预铺贴卷材(焊接边保护)→卷材热风焊接→收头处理→组织验收。

  ·施工要点

  基面应平整、清洁干燥、无积水、无沙粒等突起物;

  铺贴卷材的找平层在阴阳角处应做成圆弧或45°折角;

  在保护墙转角处、阴阳角等特殊部位,应增贴1—2层宽度50cm以上的防水卷材作为附加层;

  卷材的搭接宽度:长短边搭接均不应小于10cm,有效焊接不小于3cm;

  焊接时应先进行预焊,后进行施焊,焊嘴与焊接方向呈45°角,热风吹熔卷材焊接面至熔融状态,边施焊边用压辊压实,压辊与焊嘴平行并保持大约5mm的距离。

  隔离层

  采用PE膜或聚酯无纺布施工。

  保护层

  40mm厚C20细石混凝土(大型灌木及乔木)或1:3水泥砂浆(小型植被)。

  蓄排水层

  ·施工工艺

  基层验收→规划弹线→空铺蓄排水板→扣合搭接扣→自检验收→铺设聚酯无纺布→自检验收→检查验收。

  ·施工要点

  排水板应铺设至排水沟边缘或落水口周边;

  排水板采用搭接法施工,搭接宽度不小于10cm;

  搭接必须按照顺排水坡度的方向搭接,不允许逆向搭接。

  过滤层

  采用重量不低于200g/㎡的聚酯无纺布和土工格栅。

  种植土层

  按设计要求施工。

  植被层

  按设计要求施工。

  节点处理

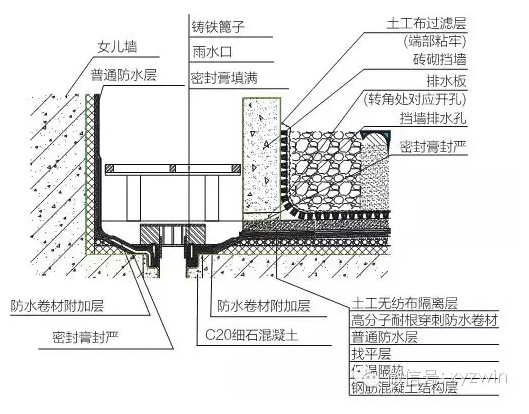

  女儿墙节点

  ·女儿墙收头处用密封膏封严;

  ·转角处做大于等于500mm的附加防水层。

屋顶花园施工工艺

  雨落水口

  ·天沟落水口处防水层和附加防水层应深入落水口。

屋顶花园施工工艺

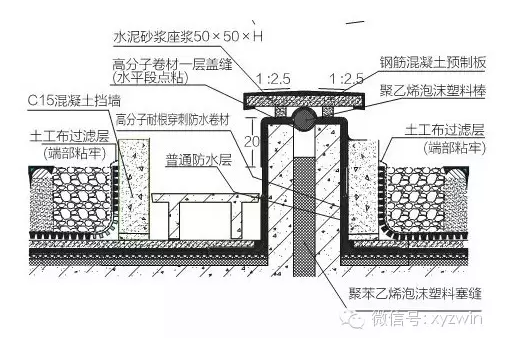

  变形缝

  ·变形缝处,需做一道附加防水层,并采用聚乙烯泡沫塑料棒封闭。

声明:感谢作者,版权归作者所有,若未能找到作者和原始出处,还望谅解,如原创作者看到,欢迎联系“北京五环清馨园林绿化有限公司“,我们会在后续文章声明中标明。如觉侵权,请联系我们,我们会在第一时间删除,感谢!
下一篇:屋顶绿化

景观设计
景观设计:010-62858902
客服电话
客服电话:010-62858902
客服传真
客服传真:010-62595813
在线QQ
在线QQ: 2592126028

扫描关注清馨园林公众号
